Что такое ресурсы проекта и зачем ими управлять?
Ресурсы — это то, без чего проект не может существовать: люди, оборудование, деньги, информация. От того, насколько грамотно они спланированы, зависят сроки, бюджет и итоговый результат. При этом именно ресурсы чаще всего становятся источником проблем: специалисты перегружены, материалы поступают с опозданием, бюджеты «разъезжаются». В этой статье разберём, что такое ресурсы проекта, как управлять ими системно, какие инструменты и методы помогают контролировать процесс, и как автоматизация, в частности решения на базе продуктов 1С:РМ делает управление ресурсами проекта прозрачным.
Ресурсы проекта — это совокупность средств, необходимых для выполнения работ и достижения целей проекта. К ним относятся люди, техника, материалы, финансы, информация и знания. Управление ресурсами проекта — это планирование, выделение, распределение, контроль и оптимизация всех этих средств на протяжении жизненного цикла проекта.
Зачем этим управлять? Если ресурсы не сбалансированы, возникают две крайности: перегрузка команды — и, как следствие, срыв сроков и снижение качества; или простой специалистов — и неоправданные накладные расходы. В обоих случаях страдает рентабельность. Когда проектов несколько, они конкурируют за одних и тех же людей и оборудование, без системного подхода невозможно понять, хватит ли мощностей на все обязательства.
Последствия неправильного распределения ресурсов:
- Срыв сроков. Ключевой специалист занят на другом проекте, а работы, запланированные на него, стоят. Параллельно закупка критичного комплектующего задерживается из-за несогласованности с графиком проекта, а производственная линия не может начать сборку без поступивших материалов. Изменение сроков в одном звене цепочки «проект — закупки — производство» автоматически сдвигает все последующие этапы: поставку, пусконаладку, сдачу заказчику.
- Перерасход бюджета. Сверхурочные, срочные закупки по завышенным ценам, штрафы за задержки, стоимость привлечения заёмных средств для покрытия кассовых разрывов.
- Потеря качества. Усталые сотрудники допускают ошибки, которые приходится переделывать. При этом если материально-технические ресурсы закуплены впопыхах или заменены на аналоги, это влияет на характеристики конечного изделия, а переделка требует дополнительных материалов и времени.
- Конфликты между руководителями проектов. Каждый тянет ресурсы на себя, страдает портфель в целом.
Системное управление ресурсами проекта позволяет избежать этих проблем: вы видите загрузку персонала, потребность в материально-технических ресурсах, планируете поставки и производство, быстро реагируете на изменения и принимаете решения на основе фактов, а не эмоций.
Виды ресурсов в управлении проектами
Чтобы управлять ресурсами, нужно понимать, какие виды ресурсов существуют и чем они различаются. Обычно выделяют четыре основные группы.
Трудовые ресурсы: персонал, компетенции, загрузка
Трудовые ресурсы проекта — это сотрудники, которые выполняют задачи проекта: инженеры, проектировщики, разработчики, менеджеры, технические специалисты. Их квалификация и компетенции напрямую определяют результат. Управление трудовыми ресурсами проекта включает:
- Планирование трудовых ресурсов
- Привлечение специалистов в проект с учетом их рабочего графика и загрузки в других проектах;
- Распределение задач между исполнителями;
- Контроль выполнения и качества работы;
В проектно-ориентированных компаниях (например, НИПИ, КБ, инжиниринге, ИТ) сотрудники — основной и самый дорогой ресурс. Поэтому руководителю важно управлять трудовыми ресурсами проекта: контролировать трудозатраты, выявлять простои и нецелевое использование рабочего времени.
Материально-технические ресурсы: оборудование, материалы, инфраструктура
Материально-технические ресурсы проекта — это оборудование, техника, транспорт, расходные материалы, сырьё, комплектующие и инфраструктура. Для научно-исследовательских и опытно-конструкторских работ, производственных, инжиниринговых, строительных проектов они критичны: их отсутствие останавливает работы, а избыточные закупки замораживают деньги.
Управление материально-техническими ресурсами проекта требует тщательного планирования: когда нужны материалы, в каком объёме, кто поставщик, как организовать доставку и хранение.
Важно синхронизировать поставки с графиком производства и проектных работ. В инжиниринговых проектах материальные ресурсы включают как комплектующие для сборки изделий, так и оборудование для пусконаладки. В длинноцикловом производстве, машиностроении, приборостроении — уникальные комплектующие, которые заказываются заранее и имеют длительный срок поставки.
Особенность управления МТР в проектной деятельности: необходимость связать проектную задачу, спецификацию, заказ поставщику, поступление и списание в производство в единой цепочке. Если хотя бы одно звено выпадает, возникает либо простой производства из-за отсутствия материалов, либо избыточный складской запас, замораживающий оборотные средства.
Игнорирование этих правил при планировании материально-технических ресурсов проекта приводит к простоям или избыточным запасам.
Финансовые ресурсы: бюджет, затраты, контроль расходов
Финансовые ресурсы — это бюджет и денежные средства, необходимые для реализации проекта.
Управление финансовыми ресурсами внутренних проектов включает:
- планирование расходов/освоения объемов;
- планирование выплат/финансирования;
- контроль затрат и анализ отклонений.
Управление финансовыми ресурсами внешних проектов включает:
- планирование бюджета доходов и расходов (БДР);
- планирование движения денеaжных средств (БДДС);
- контроль затрат и анализ отклонений;
- управление рентабельностью проекта.
Финансы — это «кровь» проекта. Если сроки сдвигаются, увеличиваются расходы на персонал и оборудование, а поступления могут задержаться. Это приводит к кассовым разрывам и необходимости привлекать заёмные средства. Именно поэтому финансовые ресурсы нельзя рассматривать отдельно от сроков, затрат.
Информационные ресурсы: данные, знания, документация
Информационные ресурсы — это данные, документация, база знаний, результаты предыдущих проектов, нормативы и стандарты. Они позволяют не «изобретать велосипед», а использовать накопленный опыт - шаблоны проектов, типовые проектные решения, типовые сметы, реестры рисков и уроки прошлых проектов существенно ускоряют планирование.
Например, управление проектными знаниями позволяет накапливать и применять в работе успешные практики через шаблоны проектов. Нормирование работ помогает устанавливать стандартные сроки и трудозатраты типовых операций. Такой подход создает массив проверенных решений, повышает точность планирования и контроля.
Также повышает эффективность работы повторное использование проектных наработок и проектных решений.
Процессы управления ресурсами проекта
Процессы управления ресурсами проекта — это не разовое действие, а непрерывный цикл, который повторяется на протяжении всей жизни проекта. Рассмотрим ключевые процессы управления ресурсами проекта.
Идентификация и оценка ресурсов
На этом этапе определяют, какие ресурсы нужны для выполнения работ. Составляется перечень требований: специалисты, компетенции, оборудование, материалы и финансы. Оценка может выполняться экспертным путём, по аналогам или на основе нормативов.
Планирование ресурсов проекта
Планирование ресурсов проекта — это процесс создания ресурсного плана проекта. Например, какие сотрудники и на сколько часов, какие материалы и в каком объёме, в какие сроки потребуются. Включает:
- Планирование трудовых ресурсов. Формирование ресурсного плана по трудоёмкости, анализ загрузки по проекту, выделение ресурсов проектным офисом или ресурсным центром, анализ достаточности выделенных ресурсов. Важно планировать трудозатраты по ролям, управлять загрузкой и рабочим временем, учитывать внутренние работы проектного офиса.
- Планирование материальных ресурсов. Формирование потребности в ТМЦ на основе предварительной и окончательной спецификации, планирование закупок, синхронизация поставок с графиком проекта. Для эффективной работы необходимо поддерживать управление материальными ресурсами проектов, включая планирование затрат по проектным задачам и учёт фактических затрат по материальным ресурсам.
- Планирование субподрядов. Определение объёмов работ для сторонних организаций, формирование заявок и контроль их выполнения.
Программные продукты линейки «1С:РМ Управление проектами» обеспечивают планирование ресурсов во взаимосвязи с календарным планом: при изменении сроков автоматически пересчитывается потребность в ресурсах.
Планирование распределения ресурсов портфеля
На основе планов проектов выявляются ресурсные конфликты — например, когда два проекта претендуют на одного специалиста или на одну и ту же единицу оборудования. Планирование позволяет заранее увидеть дефицит и перераспределить нагрузки.
Выделение и назначение ресурсов проекта
После утверждения плана проекта. Руководитель проекта согласовывает с руководителями подразделений выделение сотрудников, заказывает оборудование, оформляет заявки на закупку материалов. Важно, чтобы назначения фиксировались в системе и были видны всем участникам.
Мониторинг и контроль использования ресурсов
Мониторинг — это один из ключевых процессов управления ресурсами проекта. В ходе выполнения проекта необходимо контролировать фактическое использование ресурсов в сравнении с планом. Сотрудники отмечают затраченное время, фиксируются фактические расходы, поступления материалов и выпуск продукции. Отклонения анализируются, и при необходимости предпринимаются корректирующие действия.
Оптимизация и перераспределение ресурсов портфеля
Если возникают перегрузки или простои, ресурсы перераспределяются между проектами. Это один из самых сложных процессов, так как требует балансировки интересов разных проектов и ограничений по срокам. Оптимизация может включать привлечение субподрядчиков, перенос работ, изменение последовательности задач.
Рассмотрим ситуацию: в одном из проектов задерживается поставка уникальных комплектующих, без которого невозможно начать сборку. Производственная линия простаивает, а монтажная бригада, задействованная в этом же проекте, не может приступить к следующему этапу. Без системного управления ресурсами это привело бы к простою и срыву сроков сразу по нескольким задачам. С системным подходом руководитель видит отклонение заранее: система показывает сдвиг поставки и автоматически пересчитывает зависимые задачи. На основе этих данных руководитель принимает решение перераспределить ресурсы — временно перевести монтажную бригаду на другой проект, где работы находятся в активной фазе, а сборку первого изделия перепланировать после поступления комплектующего. Это позволяет избежать простоя, сохранить общий график портфеля и не привлекать дополнительные затраты на срочные закупки или сверхурочные.
План управления ресурсами проекта: структура и содержание
План управления ресурсами проекта — это документ (или раздел проекта), который описывает, какие ресурсы нужны, как они будут получены, распределены и проконтролированы. Он отвечает на вопросы: кто, что, когда и сколько делает.
Какие разделы должен включать план
План управления ресурсами проекта должен включать разделы:
- Описание ресурсов. Перечень видов ресурсов, их характеристики и объёмы.
- Роли и ответственность. Матрица распределения задач между участниками.
- Календарно-ресурсный график. Когда и какие ресурсы задействуются.
- Бюджет ресурсов. Стоимость ресурсов и порядок финансирования.
- Порядок контроля. Как отслеживается фактическое использование ресурсов.
- План управления изменениями. Как корректируется ресурсный план при изменениях.
Как составить ресурсный план проекта: пошаговая инструкция
Определите состав работ. Разбейте проект на этапы и задачи, для каждой задачи укажите длительность и необходимые роли.
Оцените потребность: сколько часов работы специалистов по каждой задаче потребуется от каждой роли, какое нужно оборудование, материалы, комплектующие. Используйте экспертные оценки, нормативы или данные прошлых проектов.
Определите доступность ресурсов: график работы сотрудников, отпуска, занятость на других проектах, необходимое оборудование и материалы, которые уже есть на складе или требуют закупки.
Составьте расписание. Сопоставьте потребность в ресурсах с их доступностью. При необходимости сдвигайте задачи, чтобы избежать перегрузок и простоев.
Оцените стоимость. Рассчитайте ее по каждому ресурсу: зарплату с начислениями, стоимость материалов, амортизацию оборудования. Сведите всё в бюджет проекта.
Согласуйте ресурсный план с руководителями подразделений, службами закупок и производства, ключевыми участниками, получите подтверждение.
Зафиксируйте план и организуйте контроль. Внесите данные в систему управления проектами, назначьте ответственных за мониторинг.
Пример ресурсного плана для инжиниринговой компании
Рассмотрим проект по проектированию и монтажу системы вентиляции для промышленного объекта. Проект длится 3 месяца. В проекте задействованы: руководитель проекта, инженер-проектировщик, инженер по монтажу, специалист по закупкам и монтажная бригада (2 человека).
| Роль | Задачи | Трудозатраты, час/мес. | Период | Стоимость, руб./час | Итого, руб. |
|---|---|---|---|---|---|
| Руководитель проекта | Координация, отчётность, согласования | 50 | 1–3 мес. | 2 800 | 420 000 |
| Инженер-проектировщик | Проектирование системы, рабочая документация | 120 | 1–2 мес. | 2 200 | 528 000 |
| Инженер по монтажу | Подготовка ППР, авторский надзор | 80 | 2–3 мес. | 2 100 | 336 000 |
| Специалист по закупкам | Закупка оборудования и материалов | 60 | 1–3 мес. | 1 800 | 324 000 |
| Монтажная бригада (2 чел.) | Монтаж системы | 160 | 2–3 мес. | 1 500 | 720 000 |
| Итого | 470 | 2 328 000 |
Монтажная бригада подключается только со второго месяца, после завершения проектирования и закупки оборудования. Если поставка оборудования задержится, монтаж сдвинется, и это немедленно отразится на графике: система 1С:РМ автоматически пересчитает зависимые задачи и покажет отклонение от базового плана.
Инструменты и методы управления ресурсами
Для управления ресурсами используются различные инструменты: от простых таблиц до специализированных систем. Выбор зависит от количества, масштаба и сложности проектов.

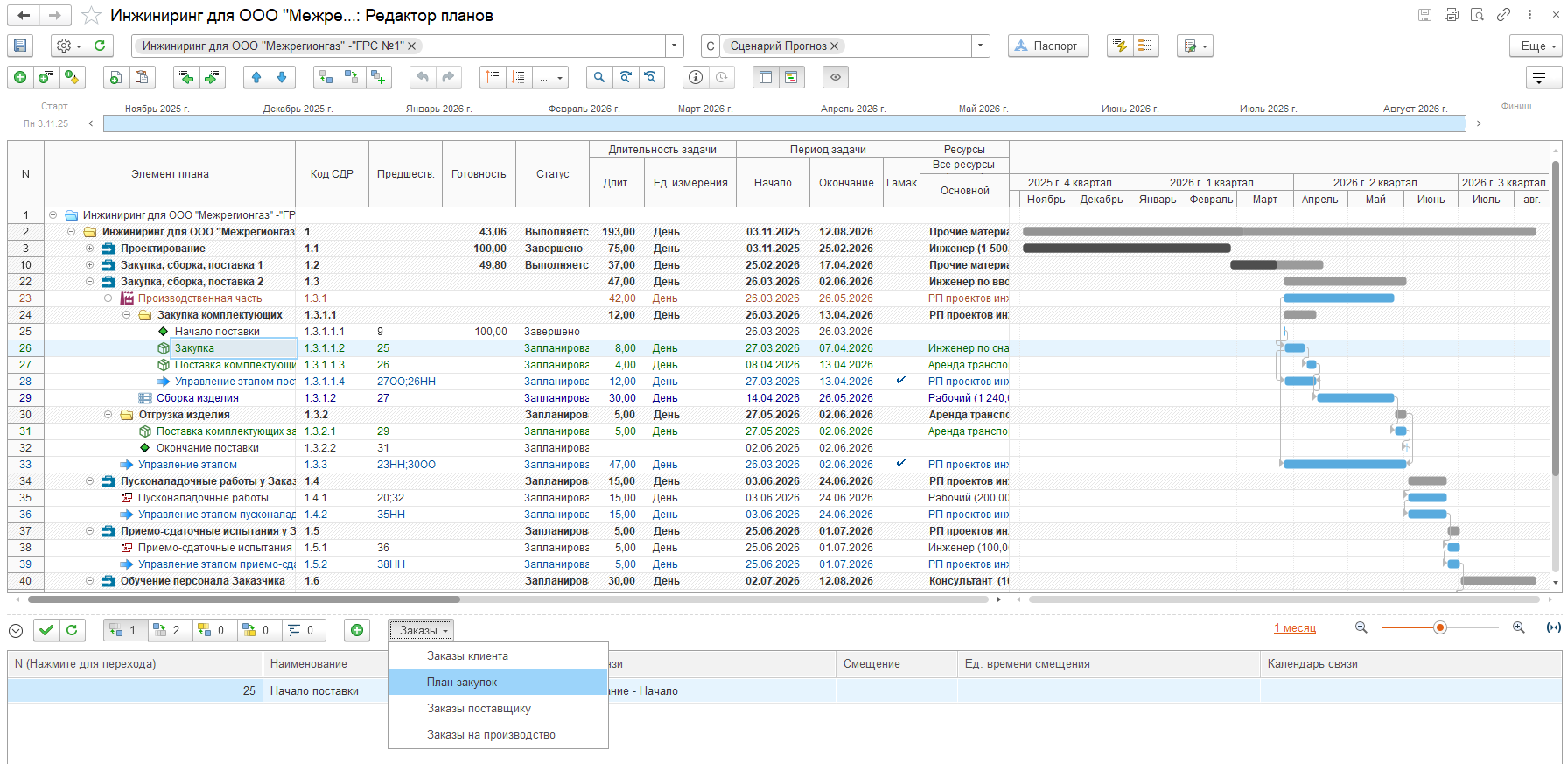

Диаграмма Ганта
Диаграмма Ганта — это графическое представление плана проекта, где задачи отображаются в виде полос на временной шкале. Она позволяет увидеть последовательность работ, длительность и пересечения.
С её помощью удобно контролировать сроки, но для распределения ресурсов диаграмма Ганта сама по себе недостаточна — нужна дополнительная информация о загрузке.
Системы учёта трудозатрат (таймшиты)
Таймшит (timesheet) — это документ, в котором сотрудник отмечает, сколько времени он потратил на каждую задачу. Таймшиты — основа для контроля трудозатрат.
Они позволяют:
- сравнивать плановое и фактическое время;
- выявлять потери рабочего времени;
- рассчитывать фактическую себестоимость работ;
- анализировать загрузку сотрудников.
В «1С:РМ» табель учёта рабочего времени автоматизирован: сотрудники вводят информацию о времени в течение или в конце рабочего дня по проектным и непроектным задачам. На основании табелей руководитель анализирует качество использования времени и контролирует выполнение задач.
Система управления материально-техническими ресурсами
Управление МТР в проектной деятельности охватывает полный цикл: от планирования потребности до списания в производство или передачи заказчику. Система управления МТР должна обеспечивать:
- Планирование потребности. Формирование предварительной спецификации на раннем этапе проекта и окончательной — после разработки конструкторской документации. План ресурсов обновляется по данным спецификации автоматически.
- Формирование заявок и заказов. Создание заказов поставщику напрямую из проекта или централизованный план закупок из разных этапов и проектов силами отдела МТО. Система поддерживает пакетное формирование заказов поставщику на основе планов закупок.
- Учёт поступления и движения. Регистрация фактического поступления ТМЦ, привязка к конкретному элементу проекта, комплектация и разукомплектация, ордерный склад, складские запасы.
- Списание в производство. Передача материалов в производство, выпуск продукции, отслеживание движения от склада до готового изделия.
- План-фактный анализ по МТР. Сравнение плановой потребности и фактического расхода материалов, анализ отклонений по номенклатуре, количеству и стоимости.
Управление МТР в отрыве от проектного и производственного контуров приводит к тому, что руководитель проекта не видит, где находятся критичные комплектующие, а экономист не может корректно рассчитать плановую и фактическую себестоимость проекта. Единый контур «проект — закупки — производство» в 1С:РМ решает эту проблему.
Программное обеспечение для управления ресурсами
Современные системы управления проектами объединяют все инструменты в едином контуре: календарное планирование, ресурсные планы, таймшиты, потребность в материально-технических ресурсах, бюджетирование, отчёты. Это особенно важно, когда в организации много проектов и участников. Руководитель получает актуальную картину по портфелю, видит конфликты ресурсов, отклонения и может оперативно принимать решения.
Как 1C:РМ помогает в управлении ресурсами: краткий обзор возможностей
Компания ITLand и фирма «1С» — разработчики линейки «1С:PM Управление проектами» — предлагают инструменты для профессионального управления ресурсами проекта. Продукты линейки (включая «1С:PM Управление проектами КОРП, ред. 5») поддерживают ключевые процессы:
- Планирование и корректировка ресурсов. Можно планировать трудовые, технические и материальные ресурсы на этапах и задачах проекта. Предусмотрено планирование по трудовым ресурсам, ТМЦ, субподрядам и объёмам.

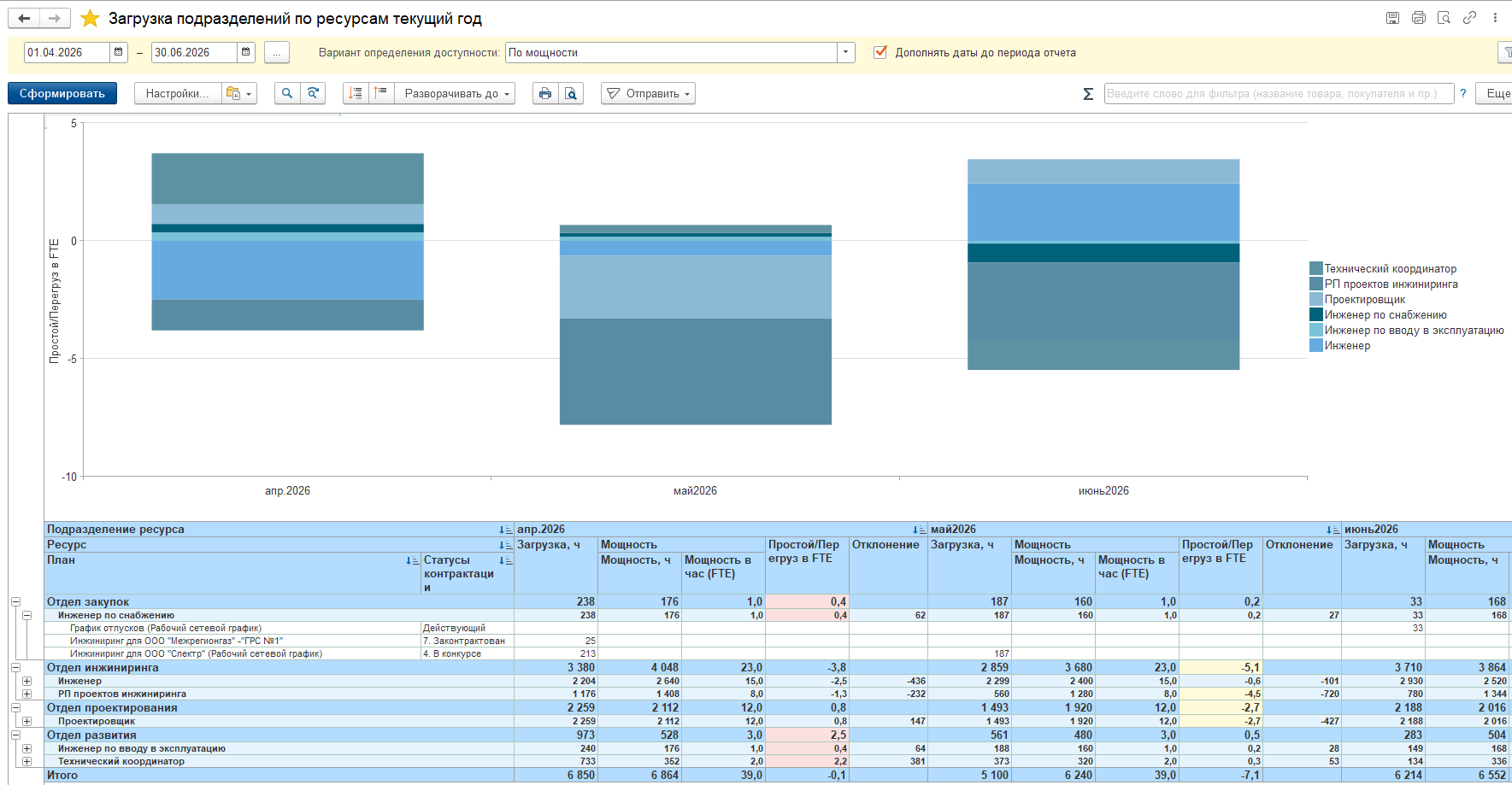

- Календарно-ресурсные графики в виде диаграммы Ганта. Формируются планы трудозатрат и потребности в материальных ресурсах в привязке к срокам. Редактор планов поддерживает многомерные проекты с несколькими взаимосвязанными планами и иерархические проекты.
- Планирование бюджетов проектов. 1С:РМ позволяет создавать, хранить и актуализировать планы расходов, доходов, движения денежных средств по проекту.
- Анализ выполнимости. Система помогает понять, хватит ли ресурсов организации на текущие и перспективные проекты.
- Балансировка загрузки. Отчёты показывают перегрузки и простои, позволяя выравнивать загрузку проектного производства.
- Контроль сроков и расходов. Соблюдение сроков и прямых расходов по контракту отслеживается автоматически.
- Формирование заказов и заявок для закупок и производства. Из проекта формируются заказы поставщику на основе ресурсной спецификации, заказы на производство для сборки изделий, а также централизованные планы закупок для отдела МТО. При изменении сроков проекта зависимые заказы и производственные задачи пересчитываются автоматически.
- Единый контур с финансами. Планы проектов взаимосвязаны с учётной информацией: ресурсные планы, объёмы, БДР и БДДС пересчитываются при изменении сроков и данных о фактическом расходе ресурса. Обеспечивается бесшовная интеграция с программами «1С:УНФ», «1С:Комплексная автоматизация» и «1С:ERP» — это критически важно при управлении материально-техническими ресурсами, поскольку закупки, складской учёт и производство ведутся именно в контурах управления организацией.
Эти возможности особенно полезны для генеральных директоров и руководителей проектных офисов, которым важно видеть картину по всему портфелю и принимать решения на основе достоверных данных.
Частые ошибки в ресурсном планировании и как их избежать
Даже опытные руководители допускают типичные ошибки в управлении ресурсами проекта. Разберём наиболее распространённые.
Ошибка 1. Отсутствие реалистичного планирования ресурсов проекта:
Руководитель проекта закладывает в план идеальную ситуацию: все сотрудники свободны, всё оборудование доступно, материалы поступят вовремя. Реальность иная: специалисты заняты на других проектах, оборудование ломается, материалы едут дольше ожидаемого, закупка комплектующих задерживается, а производственная линия загружена или не может начать сборку без поступивших материалов.
Как избежать:
Регулярно обновлять данные о загрузке и доступности ресурсов. Использовать систему, которая показывает плановую загрузку по всем проектам, синхронизирует потребность в материалах с графиком закупок и производства, а также автоматически актуализирует графики и экономику при изменениях из ERP-контура.
Ошибка 2. План составлен «впритык»:
Любое отклонение срывает сроки. Не закладываются резервы по трудозатратам, потребности в материалах и комплектующих.
Как избежать:
Закладывать резервы времени на трудоемкие задачи (10–15% от их длительности), а также предусматривать резерв по материально-техническим ресурсам — как по срокам поставки критичных комплектующих, так и по номенклатуре (возможность замены на аналог). Это позволит компенсировать непредвиденные задержки — как по работе персонала, так и по поставкам и производству.
Ошибка 3. Игнорирование приоритетов портфеля:
Каждый руководитель проекта «тянет одеяло на себя», не учитывая стратегические приоритеты компании.
Как избежать:
На уровне портфеля определить приоритеты и правила урегулирования конфликтов. Решения о перераспределении ресурсов должны приниматься централизованно, например, проектным офисом.
Ошибка 4. Ручное сведение данных:
Планы ведутся в разных инструментах: сроки - в MS Project, ресурсы - в Excel, финансы - в учётной системе, а потребность в материалах и комплектующих — в отдельных таблицах отдела закупок. Свести это воедино крайне сложно, информация устаревает, и руководитель принимает решения на основе неточных данных.
Как избежать:
Использовать единую систему управления проектной организацией, где планы, трудовые и материально-технические ресурсы, учёт и финансы взаимосвязаны.
Ошибка 5. Недостаточный контроль факта по трудовым ресурсам:
План есть, но фактические трудозатраты никто не фиксирует. В результате невозможно понять, где были отклонения, спрогнозировать трудозатраты до завершения и накопить опыт для оценки будущих проектов.
Как избежать:
Внедрить обязательный учёт рабочего времени (таймшиты) и регулярный анализ план-факта по трудоемкости.
Ошибка 6. Неэффективное управление материально-техническими ресурсами проекта:
Закупки не сделаны, или сделаны, но их фактическое поступление, списание в производство и соответствие плановой потребности никто не отслеживает. Все закупки сделаны в срок в нужном объеме и номенклатуре, но переданы на другой проект. Проект, не получивший заказанные МТР, остановился.
Как избежать:
Внедрить систему управления МТР, которая связывает заявку, заказ поставщику, поступление, списание в производство и выпуск продукции в единую цепочку с привязкой к конкретным задачам проекта.
Системное управление ресурсами вместо тушения пожаров на проектах
Эффективное управление ресурсами проекта — это системный процесс, который включает планирование, назначение, контроль и оптимизацию. Без него невозможно обеспечить рентабельность и предсказуемость проектной деятельности.
Основные принципы:
- Ресурсы ограничены. Их нужно распределять с учётом приоритетов портфеля.
- Данные должны быть актуальными. Планировать можно только на основе достоверной информации о загрузке, доступности и поставках.
- Контроль факта обязателен. Без учёта трудозатрат, фактического расхода материалов и поступления МТР невозможно управлять отклонениями. В первую очередь отслеживаются натуральные показатели, затем — финансовые.
- Автоматизация — помощник, а не самоцель. Система окупается, когда в ней выстроены процессы и регламенты.
Для генерального директора управление ресурсами — это управление рентабельностью бизнеса. Чем точнее спланированы ресурсы, тем выше предсказуемость сроков и финансовых результатов.
FAQ: ответы на частые вопросы
В чём разница между ресурсным и календарным планами проекта?
+Календарный план показывает последовательность и сроки работ. Ресурсный - отвечает на вопрос, какие ресурсы и в каком объёме нужны для выполнения этих работ. Они связаны: при изменении календарного плана меняется потребность в ресурсах, и наоборот. Например, если сдвигается этап проектирования, изменяется потребность в инженерах-проектировщиках, а также сроки закупки оборудования и начала монтажа.
Что делать, если ключевой ресурс (сотрудник) внезапно уходит из проекта?
+Это риск, который нужно закладывать заранее. Рекомендуется:
- иметь кадровый резерв: сотрудников, способных заменить ключевых специалистов;
- фиксировать знания и документацию в единой базе, чтобы новый человек мог быстро войти в курс дела;
- при уходе сотрудника пересмотреть ресурсный план и при необходимости перераспределить задачи или привлечь подрядчиков.
Своевременное выявление рисков помогает избежать срыва сроков.
Какой коэффициент загрузки сотрудника считается оптимальным?
+В большинстве отраслей оптимальной считается загрузка 75–85% от фонда рабочего времени. 100-процентная опасна: у сотрудника не остаётся времени на совещания, обучение, решение непредвиденных задач. Низкая (менее 60%) — говорит о неэффективном использовании ресурсов. Коэффициент может варьироваться в зависимости от специфики: например, в консалтинге целевой уровень — 80–90%.
Как связать управление материально-техническими ресурсами с проектным графиком в инжиниринговой компании?
+В инжиниринговых проектах цепочка «проект — закупки — производство» должна быть сквозной. На этапе планирования формируется предварительная спецификация материалов. После разработки документации она уточняется до окончательной ресурсной спецификации, которая автоматически обновляет план ресурсов в проекте. Далее из проекта создаются заказы поставщику или централизованный план закупок для отдела МТО. В 1С:РМ при изменении сроков проекта зависимые заказы поставщику и заказы на производство пересчитываются автоматически. Это позволяет избежать ситуаций, когда материалы закуплены, но производство ещё не готово, или наоборот — производство простаивает из-за задержки поставки.
Как изменения в закупках и производстве влияют на экономику проекта и что с этим делать?
+Любое изменение — сдвиг срока поставки, замена комплектующих, изменение производственного графика — влияет на экономику проекта. При удлинении сроков задач с фиксированной интенсивностью растёт трудоёмкость и стоимость. При сдвиге сроков вправо прогнозный денежный поток может «провалиться» ниже нуля, что потребует привлечения заёмных средств. Решение – внедрение системы 1С:РМ, которая позволяет сравнивать базовый, договорной и прогнозный сценарии, видеть отклонения по маржинальности и денежному потоку в реальном времени. На основе этих данных руководитель проекта принимает решение: ускорить работы, перепланировать, изменить приоритеты или привлечь дополнительное финансирование.
Как в инжиниринговом проекте организовать взаимодействие руководителя проекта и руководителей подразделений при изменениях?
+Рекомендуется организовать взаимодействие через систему заданий в 1С:РМ. Руководитель проекта при изменении сроков выдаёт задание на перепланирование руководителю профильного подразделения. Руководитель подразделения допланирует работы в рамках своей ответственности и выдаёт задания сотрудникам. Система показывает статус заданий: выполнено вовремя, ожидает выполнения, срок прошёл. Дополнительно настраиваются оповещения об изменении значимых задач. Это позволяет актуализировать загрузку смежников и избежать ручного сведения данных из разных источников.
Что такое «бутылочное горлышко» в управлении ресурсами и как его устранить?
+«Бутылочное горлышко» (bottleneck) — это ресурс, который ограничивает пропускную способность всего процесса. Например, один эксперт, через которого проходят все расчёты, или устройство, без которого невозможно производство. Пока оно занято, остальные работы стоят. Устранить «бутылочное горлышко» можно, увеличив его производительность: обучить дополнительных специалистов, закупить ещё оборудование, перераспределить работы так, чтобы нагрузка на ограниченный ресурс снизилась. Важно выявлять такие узкие места на этапе планирования и регулярно контролировать их загрузку.
Полезные материалы:
Хотите увидеть, как планировать ресурсы на ваших данных?
Запросите демонстрацию «1С:РМ Управление проектами». Покажем, как точнее спланировать ресурсы и повысить предсказуемость сроков и финансовых результатов.
