Когда в компании десятки проектов, руководителю нужно понимать экономику каждого: где бизнес зарабатывает, где теряет маржу, а где возникают кассовые разрывы. Но отчёты часто собирают вручную, информация устаревает, решения запаздывают. Нужна автоматизация, чтобы учётные системы подтягивали данные в проектный контур в режиме реального времени.
Прежде чем строить сложную архитектуру, сделайте первый шаг — наведите порядок. Создайте реестр проектов, пропишите ответственных за них, зафиксируйте сроки, проставьте трудоемкость и потребность в ресурсах. Это фундамент. Без него годовые планы и управление экономикой организации превращаются в интуицию.
Проектная деятельность — сквозной процесс для всей организации. Поэтому IT-решения должны быть комплексными, где проектный блок интегрирован с общим контуром управления компанией. Разберём, как выстроить проектный учёт в 1С и контроль финансов как часть единой системы.
Что такое проектный учёт — и почему он неотрывен от всей организации
По PMBook проектный учёт — это система сбора, контроля и анализа финансовых и натуральных показателей (затрат, времени, ресурсов) для достижения целей проекта в рамках бюджета, сроков и содержания. Это методика, где все доходы, расходы, денежный поток, ресурсы и риски фиксируются в разрезе проектов.
Не путайте с бухучётом: первый смотрит в будущее, второй — регистрирует факт. Проектный учёт — сквозной процесс, затрагивающий все службы. Он включает:
- Контроль сроков — реестр проектов с ответственными, сроками и трудоёмкостью.
- Исполнение бюджетов — планирование денег и ресурсов.
- Показатели и риски — раннее выявление отклонений.
Система учёта проектов даёт руководителю контроль над затратами и эффективностью каждого проекта. Особенно это важно, где трудозатраты — преобладающая статья (НИПИ, архитектурные и конструкторские бюро), а также в компаниях с крупными многоэтапными проектами, где нужно портфельное управление.
Примеры ситуаций, когда нужен именно проектный учёт
Ситуация 1. Крупный проект. Внедрение производственной линии на 8 месяцев с этапами: проектирование, закупка, сборка, пусконаладка, обучение. На каждом — акты, оплаты. Без учёта легко потерять контроль: сроки сдвигаются, затраты растут, финальный платёж — сюрприз.
Ситуация 2. Портфель. 15 проектов одновременно, ресурсы (инженеры, руководители) общие. Нужно видеть пересечения и приоритеты.
Ситуация 3. Контроль рентабельности. Продажа проектных услуг — прибыль по проектам: выручка минус затраты (зарплаты, подрядчики, командировки). Без учёта рентабельность остаётся «чёрным ящиком».
Ключевые элементы проектного учёта в системе
Чтобы проектный учёт работал как часть сквозного процесса, нужны базовые данные и единый подход к планированию. Начинайте с формирования этого подхода, затем заводите планы в единой системе для учёта проектов.
Формирование и утверждение проектов
Всё начинается с паспорта проекта — карточки, где фиксируются: название, ответственные, цели, сроки, заказчик, программа/портфель, тип, источник финансирования, KPI. Это единый стандарт для сравнения и анализа.
Затем создаётся план проекта с этапами, вехами, сроками. Для единообразия используют шаблоны проектов — «лекала» с составом работ, длительностью, ролями, трудозатратами. Шаблоны снижают трудоёмкость планирования на 30–40% и исключают потерю данных.
После корректировок руководитель утверждает проект и переводит в статус «Утверждён». Базовый план отправляется на детальное планирование в подразделения.
Планирование этапов и контрольных точек

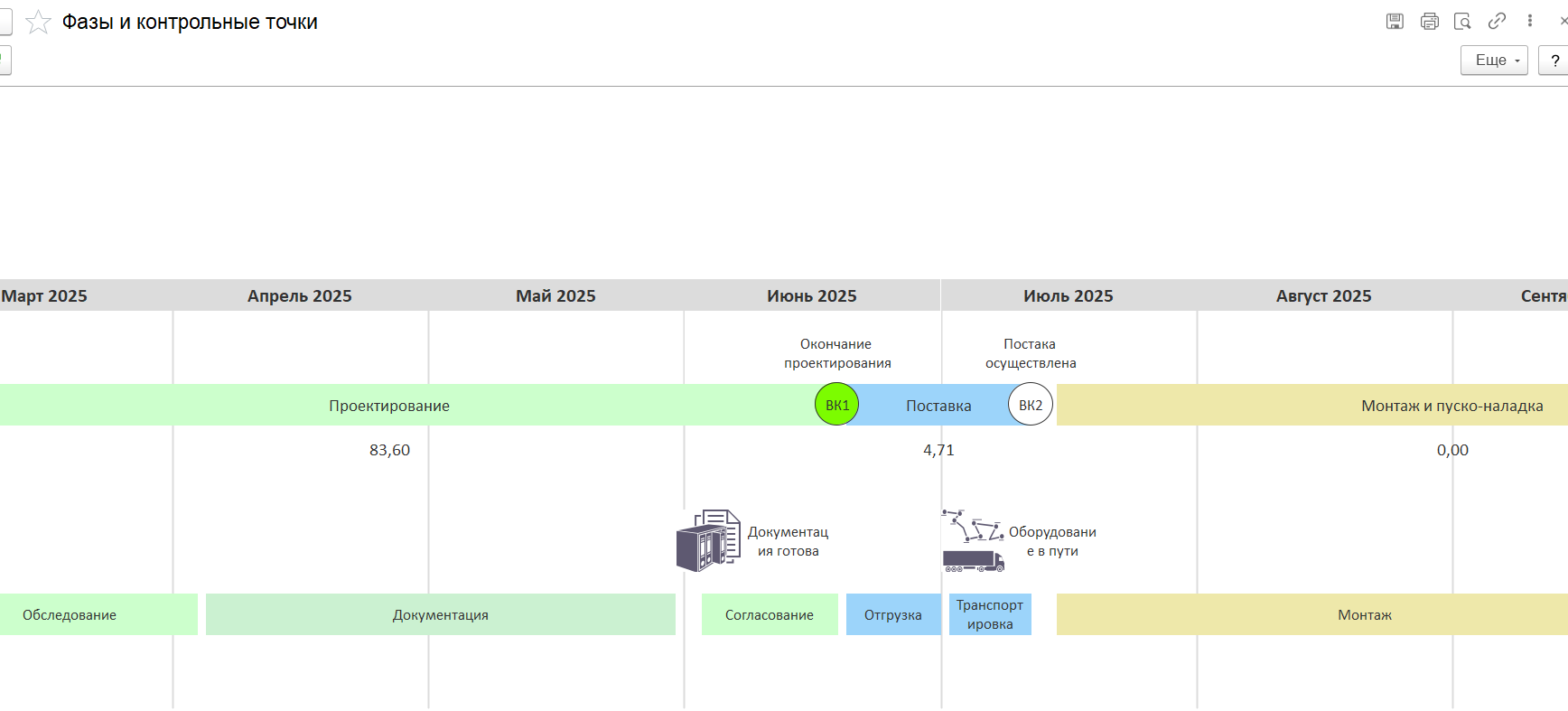

Руководители подразделений декомпозируют работы на этапы, укладываясь в лимиты по срокам и ресурсам. К каждому этапу привязывается контрольная точка (веха) — промежуточный результат (готовность документации, поставка, оплата). Это позволяет видеть прогресс по объективным маркерам.
| Этап | Веха (контрольная точка) | Результат | Срок | Ответственный |
|---|---|---|---|---|
| Проектирование | ПД разработана | Проектная документация | 15.02 | Иванов И.И. |
| Закупка | Закупка произведена | Комплектующие получены | 30.03 | Петров П.П. |
| Сборка | Линия собрана | Линия готова к отправке | 15.06 | Сидоров С.С. |
| Доставка | Доставка заказчику | Акт приемки подписан | 30.07 | Кузнецов К.К. |
| Пусконаладка | ПНР на объекте | Акт приемки работ подписан | 15.08 | Смирнов П.М. |
| Обучение | Персонал обучен | Аттестация пройдена | 15.09 | Орлова С.И. |
После утверждения плана руководитель проекта подтверждает результат, сохраняет базовую версию и переводит проект в статус «Выполняется».
Бюджетирование проектов и распределение по периодам
Бюджет проекта — детализированный план доходов, расходов, ресурсов и объемов финансирования организации отдельных центров ответственности на конкретные даты в денежном или натуральном выражении.
Без выстроенного учёта отклонения видны постфактум, когда корректировки уже бесполезны. Информация разрознена, сбор отчётов занимает недели — данные теряют актуальность.
Контроль исполнения: план/факт по срокам, бюджету, трудозатратам, результатам
Регулярно сравнивайте плановые и фактические показатели:
- Трудозатраты (нормо-часы)
- Поступления и выплаты денежных средств
- Доходы и расходы
- Готовность выполнения задач
Без контроля сотрудники часто делают простые задачи, а приоритетные проекты срываются.
Пример: в мае план — 40% работ, факт — 35%, трудозатраты 1,7 млн вместо 1,5 млн. Сигнал: отставание и перерасход. Нужно разобраться в причинах.
Управление изменениями и рисками по проектам
Любое изменение сроков, бюджета, трудозатрат или содержания проекта должно фиксироваться и оцениваться по влиянию на портфель, согласовываться между проектной дирекцией и ФЭО. Иначе изменения «невидимы» и ведут к перерасходам.
Кейс: в проекте «Модернизация склада» поставка задерживается на 2 недели. Руководитель фиксирует изменение, оценивает влияние, согласовывает с заказчиком и корректирует план. Без процедуры — снежный ком задержек и размытая ответственность.
Денежный поток: смысл и роль в проектном управлении
Денежный поток (cash flow) — движение денег за период: поступления от заказчиков, выплаты подрядчикам, сотрудникам и пр. Это динамический ресурс, требующий планирования и мониторинга на всех фазах проектов.
Практическая ценность связки БДР и БДДС
В нестабильных условиях заказчики сдвигают оплаты, сроки работ «уезжают», происходят срывы прогнозов движения денежных средств, ведущие к кассовым разрывам. Дорогие кредиты растят стоимость капитала и снижают рентабельность.
Связка в проектах бюджетов доходов и расходов (БДР) и движения денежных средств (БДДС) помогает:
- Контролировать оплаты по договорам — платить только за подтверждённые результаты.
- Управлять ликвидностью портфеля — балансировать финансы.
- Прогнозировать кассовые разрывы — заранее перераспределять лимиты.
Как денежные потоки интегрируются в проектный учёт
Интеграция строится на принципах:
- Привязка поступлений, платежей и обязательств к проектам и этапам.
- Календарное планирование ДДС помесячно и поквартально.
- Контроль лимитов и планов ДДС по проектам и портфелю.
- Отчётность: план/факт, отклонения, прогноз.
Наведение порядка в проектном учете позволит руководителям заранее видеть отклонения и оперативно реагировать на них. Например, прогнозировать будущие кассовые разрывы еще до того, как они наступят.
Пример ДДС: в марте–мае крупные оттоки (2–2,9 млн), приток только с июня. Это видно заранее — можно перенести выплаты, договориться о рассрочке.
Возможности системы учёта проектов на базе «1С:РМ Управление проектами»: как поддержать комплексный подход
На рынке много программ для учёта проектов — от таск-трекеров до профессиональных систем. Для проектных компаний мы рекомендуем комплексные решения, объединяющие проектный, учётный контуры и систему бюджетирования организации. Выбор правильной системы для учёта проектов — ключевой фактор успеха. Система формирования и учёта проектов на базе «1С:РМ Управление проектами» (разработка ITLand и фирмы «1С») позволяет управлять организацией от заказа до финансового результата.
Сергей Баев, директор по инвестиционно-проектной деятельности групп компании КСК: «У нас появилась возможность «заныривать» в каждый проект и анализировать его текущий статус реализации. Видеть, какие проектные задачи и работы выполнены, а какие – находятся в процессе выполнения. Мы получили возможность управления проектами по гейтам с помощью встроенного функционала фазы, что тоже очень важно для нас».
Формирование и ведение проектов
В 1С:РМ создаются паспорта проектов с параметрами: состав работ, длительность, статусы, роли, трудозатраты, KPI, привязка к портфелям. Это единый стандарт и автоматизация отчётности.
Бюджетирование и контроль исполнения бюджетов
Система формирует бюджеты доходов, расходов, движения денежных средств, проводит план-фактный анализ. Отклонения подсвечиваются — можно быстро разобраться в причинах.
Учёт этапов, контрольных точек, результатов и отклонений
Этапы и вехи привязываются к результатам, актам, оплатам. Отклонения фиксируются для анализа и предотвращения ошибок.
Интеграция с договорами и финансовым учётом
Платежи и обязательства привязываются к проектам и этапам, что позволяет контролировать финансовые потоки и избегать разрывов. Договоры детализируются до актируемых этапов с условиями оплаты.
Формирование отчётности
Система формирует отчёты с различным набором настроек в табличном или графическом виде для разных ролей.
Проектный и учётный контур в едином пространстве дают план-фактный анализ до первички — изменения на проекте сразу отражаются в планах ДДС, а изменения в первичных документах – в план-факте ДДС проектов.
Это снижает риск «разрозненных данных» и позволяет принимать верные решения.
Портфель проектов как уровень сводного управления
Портфель проектов — инструмент сводного управления для достижения стратегических целей компании. Он позволяет проводить балансировку портфеля (цели, ресурсы, фиинансы, уровень риска), оценивать эффективность проектов и принимать обоснованные решения от запуска до прекращения каждого из них. Это обеспечивает контроль результатов и снижает риски при работе с внешними заказчиками.
Сценарии использования для разных ролей
- Руководителю проекта — контроль сроков, выручки, бюджета проекта в одном контуре без ручного сбора.
- Финансовому директору — контроль выручки, рентабельности, ДДС по проектам, портфелю и организации, прогнозирование кассовых разрывов.
- Директору/собственнику — рентабельность, выработка сотрудников, статусы ключевых проектов, сводные данные для стратегии.
Практический пример: как проектный учет помог взять под контроль сроки, трудозатраты и бюджеты
ГК «Ключевые Системы и Компоненты» (производство для транспортного машиностроения). Ранее управление проектами велось в разрозненных Excel и MS Project — оперативная информация отсутствовала, сбор данных для отчётности был затруднён. После внедрения «1С:РМ» ушли от разрозненных таблиц, получили прозрачное планирование и анализ портфеля на годы вперёд.
Читать статью об опыте внедрения Смотреть кейс
Выводы и следующий шаг
Правильно выстроенный проектный учёт в 1С, контроль финансов и системный анализ портфеля формируют управляемость и финансовую устойчивость. Ресурсы и деньги распределяются на актуальных данных, риски видны заранее, решения обоснованы.
Но недостаточно купить программу для учёта проектов. Нужна экосистема: обученные люди, инструкции, описанные бизнес-процессы. И только потом — внедрение программного продукта, который поддерживает этот процесс.
Формула успеха: Проектный учёт в 1С + денежный поток + сводный контроль = финансовая устойчивость.
Начните с порядка — реестра проектов и базовых планов.
FAQ
«Мы ведём учёт в Excel и MS Project. Чем ваша система лучше?»
+Разрозненные таблицы — враг управляемости. На сведение разрозненных плановых данных по проектам в общий план по организации уходит много времени и сил. Сложно разносить учетный факт по проектам, переразносить изменения и на их основе актуализировать планы проектов.
«1С:РМ» — единый контур, где проектный, финансовый, бухгалтерский учёт связаны. Изменения на проекте сразу влияют на планы и прогнозы. Вы видите план-факт с расшифровкой до первички. Как только сотрудник ставит часы — система пересчитывает загрузку и бюджет. Данные готовы для решений здесь и сейчас.
«Контролирую бюджет, но возникают кассовые разрывы — проекты рентабельны?»
+Реальная причина кассовых разрывов:
а) недостаточный денежный поток для покрытия накладных расходов компании — даже если каждый проект маржинален, общехозяйственные затраты «съедают» живые деньги;
б) неактуализация БДДС при изменении бюджета проекта — когда сдвигаются сроки этапов или меняются условия оплаты, эта информация не отражается в бюджете движения денежных средств, и вы не видите новые пики оттоков.
В «1С:РМ» мы решаем это через привязку платежей к этапам и актам, а также через механизм автоматического пересчёта прогноза ДДС при любом изменении плана проекта. Система формирует свод притоков/оттоков на 3–6 месяцев в разрезе каждого договора и вехи, показывая не только разрывы, но и влияние корректировок бюджета на кассовую позицию. Вы заранее замечаете кассовый разрыв и перераспределяете выплаты, избегая дорогих кредитов.
«У нас 15 проектов, все требуют одних инженеров. Как не упустить приоритеты?»
+Это портфельное управление. В «1С:РМ» — сводный контроль портфеля с загрузкой каждого сотрудника и подразделения. При планировании нового проекта система показывает влияние на текущую загрузку. На дашборде по 3–4 показателям (сроки, бюджет, часы) вы находите проекты, «съедающие» ресурсы, и перераспределяете их в пользу стратегических заказов.
Полезные материалы
- Вебинар «Как выполнять производственный план по проектам без срыва сроков и перерасхода нормо-часов? Система контроля проектов в «1С:РМ»
- Статья «1С:ERP+PM в действии: ежедневный учёт времени по проектам инженерных команд»
- Статья «Учет трудозатрат инженерного персонала в «1С:ERP+PM»: старт для проектного учета и распределения зарплаты»
Хотите увидеть механизмы на ваших данных?
Запросите демонстрацию «1С:РМ Управление проектами» Покажем, как перейти от хаоса к финансовой устойчивости.
